“十三五”期间合肥电网建设资金超百亿

放大字体  缩小字体 发布日期:2018-10-30  来源:新华网  浏览次数:6284
分享到:
核心提示:“十三五”期间合肥电网建设资金超百亿

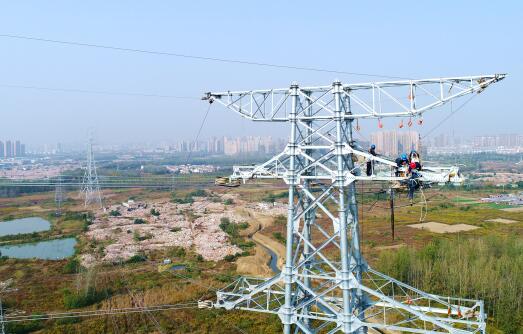

          10月24日,电力工人在合肥市大众路220千伏东螺线7号塔上方近百米高空,紧张进行220千伏东北郊-螺丝岗开断入彭郢变电站线路施工作业,该工程也是合肥市“十三五”十大重点电力工程之一。

    “大动作”升级南部电网

    随着近年来合肥经济社会的快速发展,城市用电增速明显,特别是城市发展重点的南部地区增速更是引领全市。这使得目前区内的部分变电站与线路在用电高峰期间处于满载运行状态,预计供电能力即将在近年内达到极限,难以满足未来城市发展需求。

    为了进一步提升供电可靠性,增加南部电网供电能力,合肥供电公司按计划全面启动“十三五”十大电网重点工程在内的东北郊-螺丝岗开端彭郢变220千伏线路新建工程,改造增容贾郢-螺丝岗220千伏线路及系列改造配套工程建设,同时在今年秋检期间对区域供电枢纽的220千伏螺丝岗变电站进行全面升级。

    在工程建设中,合肥供电公司科学合理进行线路规划与设计,与地方政府部门全面对接,在最短时间内启动项目建设。过程中将合理利用现有资源,提高线路设备利用率。通过一系列电网建设的“大动作”将明显改善潮流分布,提高南部电网供电能力,负荷N-1安全运行方式需求,大幅度提升供电可靠性,保障未来较长时间内合肥市城市发展需求。

    “十三五”电网建设资金超百亿

    根据预测,“十三五”期间合肥电网全社会用电量与最大负荷年均增长率均将超过8%,增速位居全国省会城市前列。预计至2020年,全社会用电量将达358.4亿千瓦时,最大负荷将达789.2万千瓦。

    城市发展、电力先行,合肥供电公司坚持安全运行、资源节约、高校可靠的原则,做好电网规划,合理构建区域目标网架,简化高压配网接线方式,优化网架结构,提升各级电网供电可靠性。结合500千伏输变电工程建设时序及220千伏变电站布点,合理构建区域网架。

    自2016年起,全面启动“十三五”电网十大重点建设——分西北、西南、东部、庐江四个片区,新建500千伏肥北变输变电工程,扩建现有500千伏肥西变,同步建设、改造220千伏肥北-植物园线路、肥常线路等8个220千伏项目。这是合肥电网建设历史上规模最大、难点最多的一次工程。

    截至目前,十大工程中7个项目已陆续完工,对于2017、2018年合肥市迎峰度夏、度冬电网安全平稳运行起到了至关重要的作用。其中以500千伏龙门变电站并网为标志,合肥地区迈入了现代城市电网发展新阶段,500千伏主网架形成,220千伏电网实现南北解环运行。十大工程其余三个项目目前正在紧张建设之中,预计将于2019年底前全部完工。

    整个“十三五”期间,合肥电网建设投资总计113.31亿元,较“十二五”期间增长88%。重点解决城乡及区域电网发展不平衡,加大对县域、开发区的电网薄弱环节的建设改造,使城乡居民和各类工商业用户更加平等地享有供电资源。加大老城区配电网建设改造,提高城市核心区的供电质量。(李岩 任太印)


关键词: 合肥电网建设
